Нюансы указания маршрутных карт в ресурсных спецификациях

В этапе производства ресурсной спецификации, можно (но не обязательно) указать маршрутную карту. При этом существует нюанс:
  1. Если используется методика планирования ББВ/УББВ, то маршрутная карта из ресурсной спецификации в любом случае не задействуется, данные о длительности этапа, либо загруженности вида рабочего центра будут считываться из строки спецификации заказа
  2. Если для подразделения применяется методика MES или Регистрация операций, то маршрутная карта используется: из нее система считывает время, необходимое для выполнения операции. При этом в самой ресурсной спецификации указание маршрутной карты опять же необязательно, поскольку можно указать ее и в маршрутном листе.
***

Вопрос 10.14 экзамена 1С:Профессионал по ERP Управление предприятием 2.0. Если при определении ресурсной спецификации для описываемых в ней производственных этапов не указывать маршрутную карту, то при планировании производства:
  1. Нет возможности использовать пооперационное планирование
  2. Нет возможности применять методику ББВ
  3. Нет возможности контроля загрузки оборудования
  4. Варианты 1 и 2
  5. Варианты 1 и 2 и 3
  6. Маршрутную карту можно указать в маршрутном листе, соответственно ограничений по использованию методик управления производством с точки зрения ресурсной спецификации нет
Проверено. Верный ответ - шестой, разбор см. выше.

***
Вопрос 10.16 экзамена 1С:Профессионал по ERP Управление предприятием 2.0. Если при определении ресурсной спецификации для описываемых в ней производственных этапов не указывать маршрутную карту, но указать загружаемый вид рабочего центра, то при составлении графика производства:
  1. Нет возможности использовать пооперационное планирование
  2. Нет возможности применять методику ББВ
  3. Нет возможности контроля загрузки оборудования
  4. Варианты 1 и 2
  5. Варианты 1 и 2 и 3
  6. При составлении графика производства не учитывается, какой вариант управления будет применяться в рамках конкретного подразделения
Проверено. Верный ответ - шестой. Рассмотрим. Пусть в ресурсной спецификации не указана маршрутная карта, но указано время загрузки вида рабочего центра:

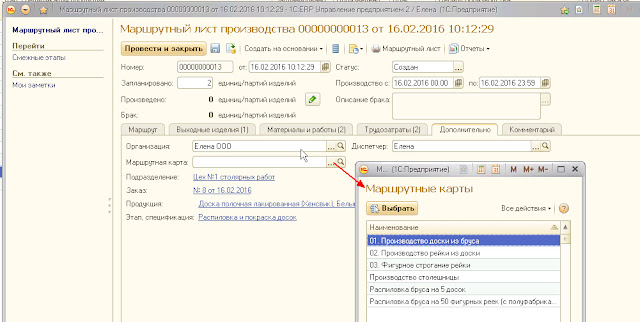

Маршрутный лист, созданный по заказу по данной ресурсной спецификации, диспетчируется по ББВ:

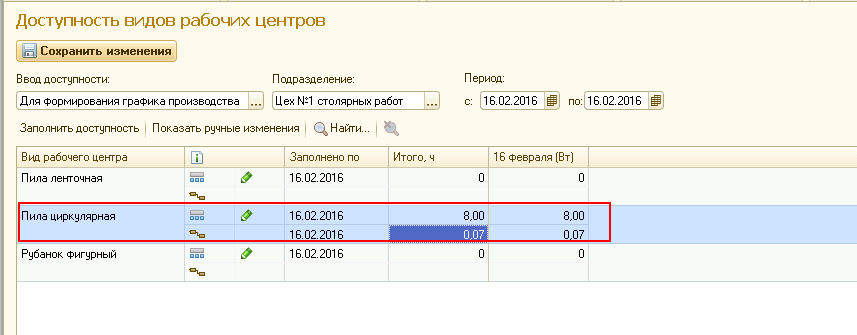

Загрузка вида рабочего центра корректно отображается в графике производства продукции:
И в графике загрузки рабочего центра:
Теперь, переключим методику управления с ББВ на MES:
Пересоздадим заказ и переформируем маршрутные листы:
Загрузка вида рабочего центра также корректно отображается в графике производства :
И в графике загрузки:
